La Autoridad Nacional de los Servicios Públicos (ASEP) ordenó a la Empresa de Transmisión Eléctrica, S.A. (Etesa) que otorgue a la compañía Sinolam Smarter Energy (antes Martano) una conexión temporal a la red en 115 kilovoltios para transportar la energía de la planta de generación con gas natural que construye en Colón.

+info

ASEP denegó línea eléctrica a Sinolam

Planes para 2022

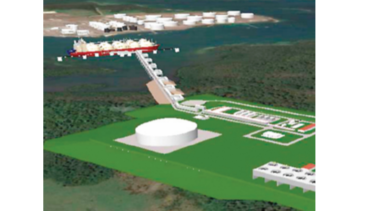

La planta de generación eléctrica con gas natural de Sinolam tendrá una capacidad de 440 megavatios y representará una inversión de cerca de $900 millones. La planta utilizará un tanque flotante o buque para abastecerse de gas. La empresa tiene 350 megavatios contratados con las distribuidoras.



La decisión de la ASEP responde a una reconsideración que presentó Sinolam luego que la entidad reguladora no aceptar la solicitud de viabilidad de conexión a la red.

Se trata de una línea eléctrica que debe construir Sinolam para trasladar la energía desde el punto donde se encuentra la planta hasta la red eléctrica de Etesa ubicada a 5 kilómetros. De acuerdo con el último cronograma, la planta de generación con gas natural de Sinolam estará operativa en 2022. Según ASEP, una vez entre en funcionamiento, Sinolam debe cambiar la conexión a 230 kilovoltios de la línea de Sabanitas a Panamá, que está actualmente en proceso de licitación.
